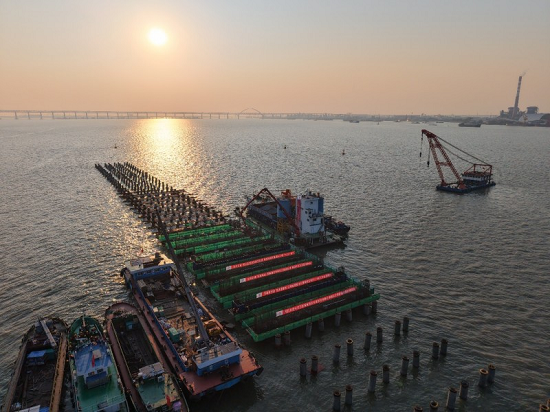

     中交三航局承建的南通天生港码头工程5月19日完成下横梁首件施工,标志着码头上部结构施工正式启动,成为工程实质性推进的里程碑。
  南通天生港发电有限公司码头工程项目地处南通市西郊崇川区天生港镇,位于长江下游澄通河段天生港水道左岸,紧邻在建华能南通电厂煤码头迁建工程,码头引桥经南通华能电厂厂区与本工程的陆域相连接。码头平面呈反“L”型布置,其中码头平台平面尺度570米×28米,外挡布置2个7万吨级煤炭泊位,内档布置2个5000吨级散货泊位和1个1000吨级散货泊位。首件浇筑的下横梁属于32号排架,位于码头第四分段,下横梁整体长28米,宽2米,局部扩大至2.2米,高度为1.2米~1.9米。
  为确保下横梁顺利浇筑,项目团队组织核心力量编制专项施工方案并通过专家论证,首件施工前,结合现场实际制定针对性首件方案,针对管理人员与施工人员分层开展技术质量安全交底,详细解析承重结构、底模铺设、钢筋绑扎等工序流程及安全通道布置规范。施工过程中,项目团队科学统筹船机设备与人员调配,优化工序衔接,同步落实高质量项目管理体系,对照工程创优目标推进施工标准化建设,从原材料检验、工序验收、混凝土浇筑到成品保护实施全流程质量管控,并积极推广钢筋定位卡具等微创新技术应用,系统性提升项目整体质量管理效能。
  天生港码头是江苏省政府《“水运江苏”三年行动计划》的重点项目,也是中交三航局在码头施工领域的又一标志性工程,建成后将满足天电公司提升煤炭保供能力、优化产业结构的发展需要,进一步推动长江经济带和长三角港航一体化高质量发展,为区域经济升级注入新动能。(通讯员 刘闯 苏家鑫)
